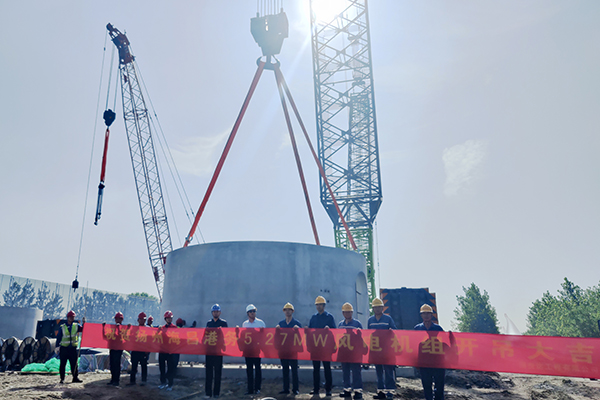

2023年7月5日上午,在揚州海昌港務5.27MW風力發電項目施工現場,隨著百噸級履帶吊的穩定運行,第一節重達60.7噸,直徑7.6米,高3.6米的混凝土塔筒徐徐升起,揚州海昌風電項目風電機組成功開吊,為后續安裝施工奠定了良好的開端與基礎,也意味著項目正式進入施工高峰期。
該項目由揚州海昌和各施工單位、監理單位共同負責施工建設,今年4月底進入現場施工階段。截至目前,已完成了樁基檢測、承臺基礎、吊裝場地夯實等各施工環節,具備了吊裝條件。
項目采用預計采用高混塔模式,既可以有效解決傳統柔性鋼塔筒渦激振動和頻率穿越等技術瓶頸,又可以利用混凝土塔筒的剛度優勢和鋼塔筒的快速施工優勢,最大化實現風電項目的經濟性。同時,使用800噸履帶起重機作為主要設備,在吊裝過程中擁有更好的穩定效果。
揚州海昌港務5.27MW風力發電項目總體規劃建設一臺5.27MW風力發電機組,方案設計風機整體混塔高112米,由31段混塔、一節鋼塔拼裝組成,輪轂高度達140米。揚州海昌正按施工計劃緊鑼密鼓推進項目落地,強抓安全質量,提高施工效率,預保8月底之前完成風機吊裝,早日實現并網投產目標。
